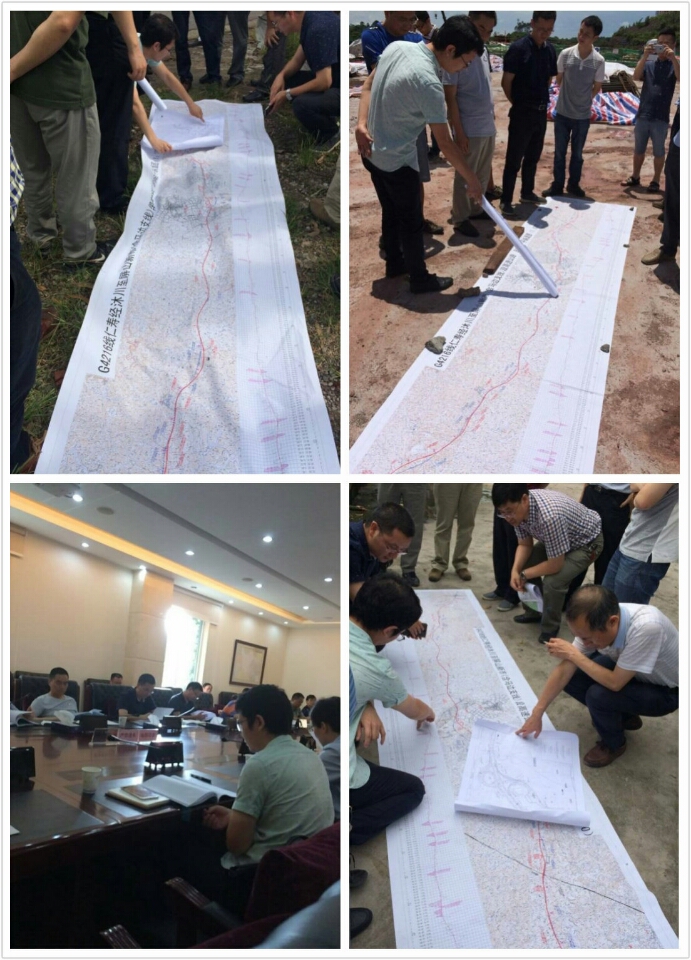

由測量公司承擔的G2416線仁壽經沐川至屏山新市高速公路B1標施工圖階段工程測量工作已全部完成。2016年8月4日在成都四川交通廳進行了驗收匯報工作,8月5日并原則通過了外業驗收。
2015年11月中交一公院第六交通設計院安質部審查通過。2016年8月9日四川交通廳審查驗收。
附兩次審查結論:
第六交通設計院技字【2015】07號
定測測量工作應進行的測量工作有平面控制網復測、高程控制網復測、控制網聯測、大型構造物控制網測量、路線放樣和中樁高程測量、橫斷面測量、重要地物測量和測量自檢工作,提交的資料應包含測量技術總結、控制網測量平差報告、路線放樣和中樁高程測量的原始記錄、橫斷面測量和重要地物測量的原始記錄、測量自檢原始記錄和評價等。
本項目測量區間為K49+800~K83+900,提交的資料有控制網復測技術總結、平面和高程控制測量復測平差報告。應補充其它資料和相關說明。
平差后的各項技術指標均符合規范要求,根據平面控制點檢查對照表計算,復測前后點位坐標差值最大為4.7cm,說明平面控制點的精度滿足定測和施工的需要,但應按照規范補充、核查、改正、完善相關內容。
高程控制網復測
高程控制測量采用三角高程測量進行,共復測高程控制點74個,點號與平面控制測量復測相同,分為7個附合高程導線進行平差,平差后的各項技術指標均符合規范要求,根據高程控制點檢查對照表計算,復測前后點位坐標差值最大為1.5cm,說明高程控制點的精度滿足定測和施工的需要,但應補充高程控制測量記錄、往返三角高程互查檢查計算,并說明高程控制測量復測的各項技術指標。
其它
1)應補充中樁測量、中樁高程測量、橫斷面測量、重要地物測量的技術總結。
2)應補充中樁測量、中樁高程測量、橫斷面測量、重要地物測量的原始記錄和成果。
3)上述測量無論采用何種方法測量,均應在設站后和收站前采用基礎平面和高程控制點進行檢核,并記錄檢核的差值。
4)中樁放樣和中樁高程測量還應檢查與相鄰設站點施測的中樁和高程,并記錄檢核差值。
5)中樁放樣、中樁高程測量和橫斷面測量應進行抽樣檢查,檢查的比例應大于5%,抽樣樣本應均勻分布于整個路段。
答復:已補充修改。
2016年8月9日四川交通廳審查驗收結論:
仁沐新高速公路B1合同段(井研至犍為)定測外業驗收意見
設計單位提供施工圖勘察設計大綱1本、定測驗收主報告1本、外業測量技術總結1本、控制點復測報告1本、控制性地物測量2本、中樁測量1本、斷面測量2本、外業測量自檢報告1本、外業調查手圖4本、路線總體平面圖、路線平面圖、路線縱斷面、主要經濟技術指標表、直曲轉角表、控制點成果表、賠償樹木青苗記錄薄1本、拆遷建筑物記錄薄1本、征用土地記錄薄1本、拆遷電力電訊設施記錄薄1本、礦區調查資料1本、外協意見1本。
外業勘測資料基本滿足《公路勘測規范》(JTG C10-2007)對定測外業資料的要求,經補充完善后,基本滿足下一步施工圖設計的需要。
